信豐能源2×1000MW機組工程項目升壓站GIS耐壓試驗順利完成
發布時間:2026-03-25 作者:信豐能源 謝時琛
 信豐能源 謝時琛 2026-03-25

3月22日,信豐能源2×1000MW機組工程項目升壓站GIS耐壓試驗順利完成,全面驗證了GIS設備絕緣性能與安裝質量,為機組后續倒送電、并網發電及電力安全穩定送出筑牢關鍵技術屏障。

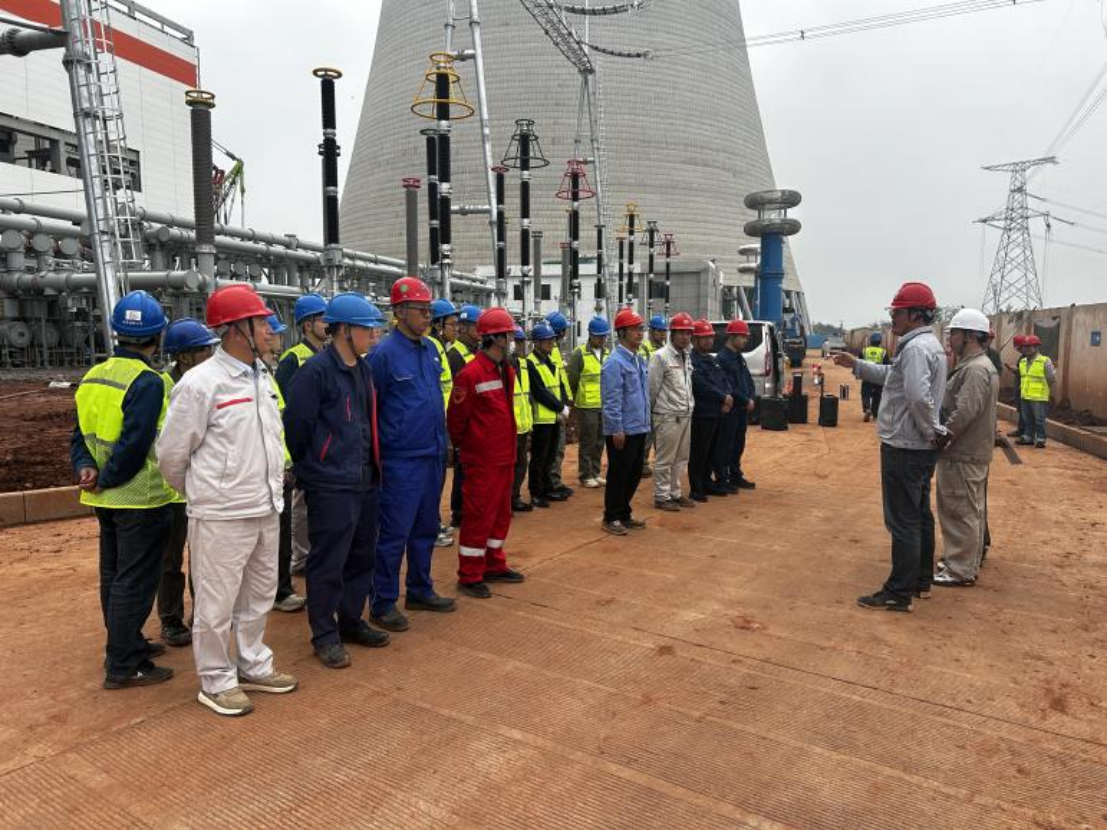

本次試驗嚴格按照《電氣裝置安裝工程電氣設備交接試驗標準》(GB50150-2016),對GIS升壓站遠雷線、遠贛線,依次完成老煉試驗、交流耐壓試驗、局部放電測量三項關鍵檢測。為確保試驗安全有序推進,信豐能源聯合參建單位細化專項方案,明確安全管控與操作流程,反復校驗試驗儀器、核查接線與氣室參數,并安排技術人員核對斷路器、隔刀與地刀分合狀態。作業中,技術人員分級加壓、全程精準監測設備運行狀態,同步記錄各項數據,高效完成全回路、全相別檢測,實現所有項目一次性試驗合格。

此次試驗順利通過,標志著信豐能源2×1000MW機組工程項目升壓站核心電氣設備已具備投運條件。下一步,信豐能源將以此為契機,緊盯節點、嚴控質量,全力推進各項工作,保障項目按期投產發電。
