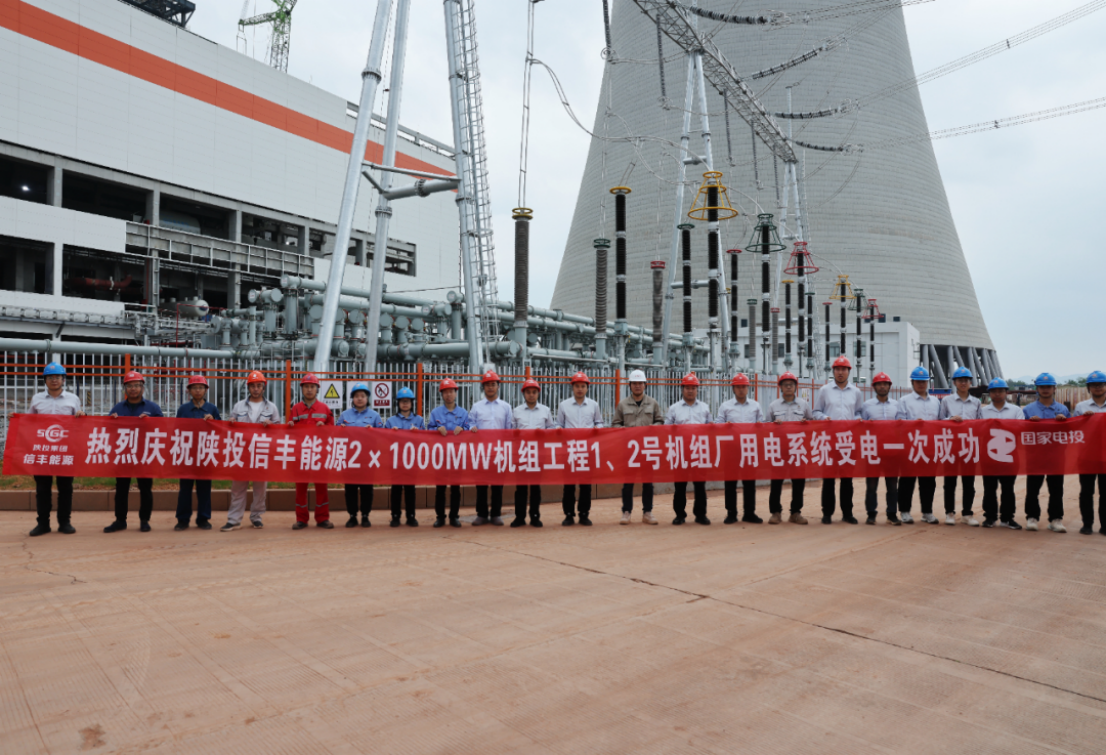

4月12日,信豐能源2×1000MW機組工程迎來重大里程碑節點——500kV升壓站倒送電一次成功,各項電氣參數穩定、設備運行正常,為機組后續整套啟動、并網發電奠定決定性基礎。

本次受電的500kV升壓站采用“π接”方式接入現有贛州變電站和雷公山變電站,既是信豐能源機組外送通道,又是贛州變和雷公山變的電力輸送通道聯絡樞紐。面對工期緊、任務重的挑戰,為確保廠用電受電平穩有序,信豐能源成立工程試運指揮部,統籌多方參建力量,細化分工、明確時限,科學安排建設工期,晝夜奮戰,高效完成了“遠雷線”和“遠贛線”全部“π接”及調試工作,為項目整體推進贏得了寶貴時間。并圍繞調度通信與數據傳輸開展專項攻堅,一次性高標準通過省調、網調驗收,為受電操作指令精準下達、工況全程監控、安全應急處置提供堅實可靠保障。同時,組織所有運行人員認真學習倒送電方案、反事故措施,編寫典型操作票100余份,針對重要操作開展專題培訓并多次進行模擬預演,關鍵設備檢查和操作明確到人,受電過程操作規范有序、精準到位,實現了全過程“零失誤”,圓滿實現倒送電“一次成功”目標。

倒送電工作一次成功標志著信豐能源2×1000MW高效超超臨界燃煤發電機組完成了系統調試的重要節點,為后續設備和系統調試、吹管、機組整套啟動調試等重要工作提供了可靠穩定的電源保證,為機組順利實現年內投產目標奠定了堅實基礎。
